東莊水利樞紐工程大壩八個壩段順利封頂 |
|
|
|

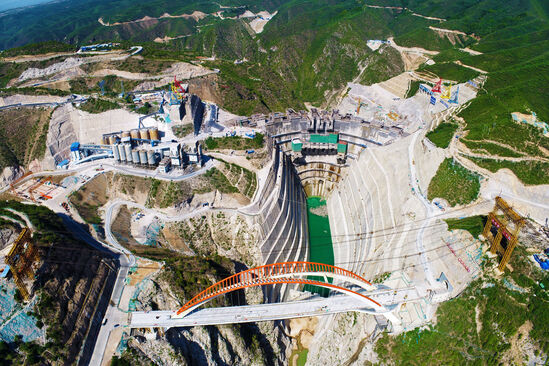

近日,陜西東莊水利樞紐工程大壩主體施工傳來捷報,自7月1日19號壩段混凝土澆筑到頂以來,大壩已有8個壩段先后完成封頂任務,工程建設在高溫季實現穩步推進。 東莊水利樞紐工程作為國務院172項節水供水重大水利工程之一,壩址位于咸陽市禮泉縣叱干鎮,是國內唯一在建的調水調沙大型水利工程,以“五個世界之最”備受行業關注。工程采用混凝土雙曲拱壩結構,壩頂高程804米,最大壩高230米,總庫容32.76億立方米,水電站裝機11萬千瓦,混凝土澆筑總量約194萬立方米,由3臺平移式纜機承擔澆筑作業。 7月22日17號壩段封頂,8月1日15號壩段封頂,8月10日18號壩段封頂,8月12日5號與7號壩段同日完成澆筑,8月14日3號壩段封頂,8月16日20號壩段順利收官,封頂進度超過全部21個壩段總量的三分之一。 目前,已封頂壩段進入壩頂結構施工階段,最低壩段也已穩健施工至高程794米,累計澆筑819倉,澆筑方量達到185.76萬立方米。入夏以來陜西持續高溫,項目團隊采取“早晚錯峰施工”模式,避開正午高溫時段,并配備防暑藥品、清涼飲品及臨時遮陽棚。針對壩體溫控、混凝土運輸等技術難題,技術人員24小時值守監測,通過優化配合比、應用智能溫控系統保障澆筑質量。 該工程以防洪減淤為主,兼顧供水、發電和生態改善功能,對黃河流域生態保護及關中水資源保障具有重要意義。中國水電四局承擔7個標段施工,工程自2018年6月開工,2021年10月截流,2023年2月啟動大壩首倉澆筑,整體計劃于2025年11月實現下閘蓄水及全線封頂,2026年底正式投運。 下一步,項目團隊將強化施工組織與資源協調,穩步推進剩余壩段混凝土澆筑及壩頂結構施工,統籌做好質量安全控制和高溫施工保障,確保工程按計劃于2025年實現全線封頂目標。 |
|
|
